沧州万名钢管-专业声测管,注浆管生产厂家,常年现货直销桥梁

声测管

,桩基

注浆管

15年专业从事生产声测管、注浆管厂家

集生产、销售、运输、售后服务于一体的品牌企业

13931711995
注浆管图片

新闻中心

沧州市万名钢管有限公司
邮箱:1940308272@qq.com
手机:13931788332
电话:13931711995
地址:河北省沧州市运河区梁官屯沧运集团2007第834号

常见问题
您的位置: 主页 > 新闻中心 > 常见问题 >

桩基声测管注浆工艺是怎样的

发布时间:2020-05-30 16:56:59浏览次数:
桩基声测管注浆工艺是怎样的
不太了解桩基声测管检测完以后要怎么进行注浆操作?下边小编简单的跟大家介绍一下:声测管检测完了以后将它填满,用细软管并在底部加一节一米左右的钢管,深入声测管内,另一端连接注浆机,进行灌注即可。

桩基声测管注浆工艺是怎样的

灌注桩后注浆施工中。开塞在混凝土浇筑后12h~24h进行,开塞后用清水冲洗注浆管道,直至溢出清水,然后用堵头重新封闭压浆管。  4、 后压浆施工时间、顺序和速率  1) 注浆作业宜于成桩3d后进行,不得迟于成桩14d后;
2) 当需要在声测完成后进行注浆时,应尽量缩短声测龄期;则注浆时间不受上述限制。
3) 注浆和开塞作业与成孔作业点的距离宜大于10m;
4) 复合注浆顺序宜先桩侧注浆,后桩底注浆;
5) 对于群桩注浆应先外围后内部。
5、 注浆压力和注浆要求
1) 注浆应满足设计需要的压力和持续时间要求,本工程注浆压力为:桩侧注浆压力2MPa~2.5MPa(直径大、桩长短、注浆点埋深小、泥皮厚取低值,反之取高值)持荷时间要求:压力达到设计值后持荷时间应不小于5min。
2) 为减少管路系统对注浆压力的损失;
3) 规范要求注浆流量一般控制在为75L/min左右,流量大于5m3 /h。
4) 当满足下列条件之一时可终止注浆:  (1) 注浆总量和注浆压力均达到设计要求;  (2) 对每一道注浆,注浆量达到设计值。此时改为间歇注浆。  (3) 对每一道注浆,注浆量小于设计值。 6、 注浆量(水泥用量)设计  1)注浆量按《建筑桩基设计规范》JGJ94-2008第6.7.4条《公路与桥涵工程地基基础设计规范》(JTG D63-2007)第5.3.6条计算确定,单桩注浆量估算:   Gc =αpd+αsnd  对群桩初始注浆的数根基桩的注浆量应按上述估算值乘以1.2系数。  以桩径1.2m为例,按照本工程地层情况,试桩单桩注浆量按估算为:复合注浆:  Gc =(αpd+αsnd) ×1.2 = (1.8×1.2+0.8×2×1.2)×1.2 = 4.9t  即对于桩径1.2m的桩:桩侧注浆水泥用量为1.2t/道;桩底注浆水泥用量3t;注浆水泥总用量为两道侧注浆阀时单根桩5.4t,三道侧注浆阀时为6.6t。  即对于桩径1.5m的桩:桩侧注浆水泥用量为1.5t/道;桩底注浆水泥用量3.5t;三道侧注浆阀时为8t。  即对于桩径1.8m的桩:桩侧注浆水泥用量为2t/道;桩底注浆水泥用量4.5t;三道侧注浆阀时为10.5t。

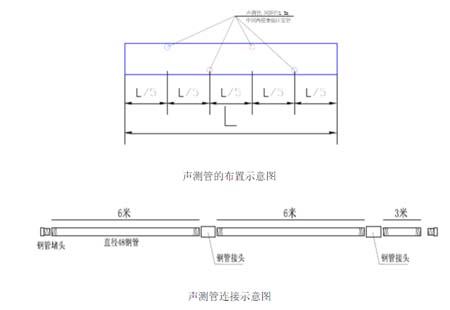

声测管注浆示意图
2)对沉渣厚度大于100mm或泥皮厚度较厚桩。 7、注浆材料和水灰比  1)配置注浆浆液采用P.O 42.5 级普通硅酸盐水泥,水泥要求新鲜、不结块,并按有关规定批次送检;  2)为保证水泥土强度并考虑泵送效果,浆液水灰比取0.55~0.6。 8、水泥浆的制备  水泥浆的制备应符合下列要求:  1)水泥浆的配合比应采用经认证的计量装置计量; 2)选用的搅拌机应能够保证搅拌水泥浆的均匀性;在搅拌槽和注浆泵之间应设置存储池;搅拌后水泥浆有效使用时间不大于4小时。  3)搅拌时间不少于3分钟。 9、常见问题处理  1)正常注浆过程中经常出现的几种情况  (1)压力逐渐上升,但达不到设计要求的压力,或浆液浓度低、凝胶时间长,或部分浆液逸出;  (2)压浆开始后压力不上升,甚至离开初始压力值呈下降趋势,这可能是浆液外逸。
(3)压力上升后突然下降,或注速过大,或遭到空隙薄弱部位。  (4)压力上升很快,表明土层密实或胶凝时间过短。
(5)压力有规律上升,即使达到容许压力,压浆速度也很正常(变化不大),这表明压浆是成功的。
(6)压力上升后又下降,而后再度上升,并达到预定的要求值,可以认为是第(3)种情况的空隙部位已被浆液填满,这种情况也是成功的。  2)间歇注浆  出现注浆压力长时间低于正常值或地面出现冒浆时改为间歇注浆,间歇时间为30~60min。  3)后压浆施工过程中应注意事项  (1)注浆管加工时一定要逐根检查,防止管内有杂物及管子破损裂缝;在压浆管埋设时要严密组织,尽量不要使压浆管堵塞,压浆管入孔时操作需小心谨慎;  (2)注水泥浆前要先用清水打通通道;  (3)压浆前要检查设备是否正常运转,配制的水泥量是否满足压浆需要;  (4)施工过程中,发现异常应及时通知设计单位共同协商采取相应处理措施。
五、 注浆失败与处理  1、 注浆失败  由于施工操作不当(如注浆单向阀门反向安装)或土层本身性质导致注浆孔堵塞,或管路虽通但实际注浆量达不到50%,视为注浆失败。 2、 原因调查和分析  应在调查各种注浆施工资料、局部地质情况、桩施工质量的基础上,分析注浆失败原因,总结经验、避免重犯。  3、 桩侧注浆失败处理  在桩侧重置注浆孔通过埋设的注浆管补充注浆。
4、 桩端注浆失败处理  1) 采用抽芯方法埋设注浆花管补充注浆。花管长度不小于500mm~800mm(直径大时取高值),注浆孔可设置在直径1/3处并且不少于2处,对1.8直径桩宜布置3个采用对称布置。
2)花管喷头出浆孔径一般为5mm~8mm,间距100mm、十字轴对称布置间隔50mm,端部出浆孔与注浆管底距离为30mm~50mm,出浆孔预先插入长杆图钉封堵,外缠包装胶带铁丝固定,注浆管底部焊死;  相信您通过小编的介绍已经清楚桩基声测管的注浆工艺了吧!
